河道防水毯施工流程
發布日期:2021年08月22日閱讀:次發布企業:德州晟展土工材料有限公司
河道防水毯施工工藝
1存放
防水毯主材及其配套材料應分類存放;防水毯應架空放置,架空支點應不少于3個,堆放高度不超過4層,并用塑料布嚴密覆蓋。
2工序

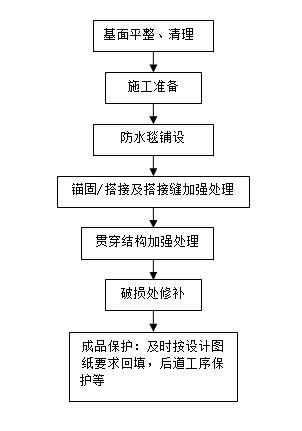

膨潤土材料防水施工應按以下工序進行:
3基面要求
地基土不可以是大顆粒土或礫石,因為空隙過大并且可能刺穿膨潤土毯。在高標準要求的工程中,地基土中應當有80%的顆粒通過0.25mm的篩子,基面夯實度必需在85%以上,基面清潔無明水、滲水。
3.1 當膨潤土毯直接鋪設在地面上時,地基表面必須嚴格遵照工程規范要求施工。安裝膨潤土毯前的地基狀況必須得到設計師的認可。完成施工的地基必須堅固,沒有突然的高度變化、空鼓、裂縫、結冰、積水。
3.2 地基表面必須平滑,沒有植物、尖石、石子、木棍、施工碎片以及其它有可能損壞膨潤土毯的異物。然后用滾輪壓實機壓實以除去車印、腳印和地面凹凸。另外,大于12mm的地面凸起也要鏟碎或壓實。如果施工時遇到凍土,那么解凍土應該達到上述標準。
4防水毯鋪設
4.1一般說明
防水毯鋪掛必須做到和基面嚴密服貼,防水層必須平整連續,施工后均勻壓實。
鋪/掛設防水毯的設備與機具包括:簡易吊裝設備、鋪/掛設臺架、射釘槍、鐵錘、裁切刀/剪刀。
鋪/掛設防水毯的輔助材料:水泥釘、墊片、甩頭保護材料、防雨雪保護材料等,應準備充足,并滿足設計和使用要求。
4.2下料
按要求準備好防水毯的下料場地。下料場地必須開闊、干燥、干凈。
下料宜,可少許富余,不得短缺;下料不合格嚴禁使用。
下料前,必須先察勘現場,根據工程特點,確定鋪設方案,方案原則應以盡量減少防水毯的搭接和節約材料為準。
根據工程進度,需要多少下多少。
做好余料保存和利用。
4.3錨固
防水毯在立面上應用水泥釘及墊片穿孔固定。
水泥釘的長度應不在27到40mm,墊片可為圓形或方形,墊片的直徑或邊長應不小于30mm;釘孔應呈梅花形布置。水泥釘間距:立(斜)面不大于500mm、搭接縫處不大于300mm;在搭接部位,水泥釘距搭接縫邊緣應為15~20mm。
墊片可用與水泥釘配套的圓墊片,也可用不小于1.0mm厚的鍍鋅鐵皮現場裁剪而成的方形墊片,或厚度2.0mm以上、有一定剛度、能滿足掛設要求的塑料墊片。
如果施工圖要求膨潤土毯末端放入坡頂的錨固溝內錨固,錨固溝的
前端應當為圓形,不能有任何尖角。錨固溝內的松軟土層應當被移除或夯實。
也可以采用將膨潤土毯向坡頂水平方向延伸一段的方式錨固膨潤土
毯,這段長度根據工程情況設定。

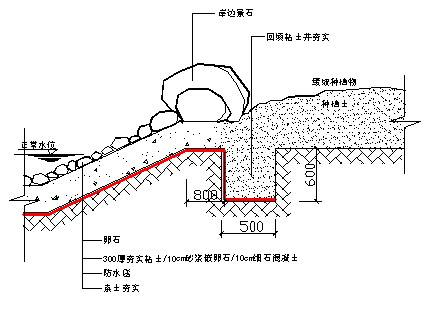

膨潤土毯放置在錨固溝后,必須采用回填土的方法來固定。溝的形狀和尺寸,以及正確的回填步驟必須依據工程圖紙和工程規范要求,典型的尺寸如圖2 所示。
圖2 錨固溝的設計
膨潤土毯必須完全延伸到錨固溝的底部,但不必延伸到錨固溝的后墻。
4.4搭接
膨潤土毯的搭接方式是將兩塊膨潤土毯的末端重疊搭接。搭接時要注意膨潤土毯完全覆蓋在地面上沒有空隙,要防止松軟土或碎石進入搭接區,
除非有其它特別規定,膨潤土毯縱向、橫向搭接長度均不能小于300mm。
使用膨潤土加強防漏時,先將兩塊膨潤土毯搭接好,再掀開上面一塊,然后將膨潤土連續均勻的撒在膨潤土毯末端300mm寬的帶形區域內。膨潤土的較小用量為0.4kg/m。
大面防水毯的搭接縫不宜設在拐角處,搭接縫應離拐角500mm以上。
搭接縫應清潔、密貼、平整,嚴禁皺折。
立(斜)面上,防水毯的搭接必須是上幅壓下幅。
防水毯的拼接應盡量減少接縫,接縫宜錯開。
立面搭接縫必須用膨潤土防水漿封閉。
4.5破損處修補
防水毯鋪/掛設過程中,因釘孔或其他原因造成的破損,應妥善修補。
修補方法:在防水毯鋪設過程中,對破損處先作明顯標識;破損如為釘孔,用膨潤土防水漿封閉即可。其它較大的破損,先用膨潤土防水漿將破損部位封閉,再用同質防水毯覆蓋修補,補丁應大于破損邊緣300mm,并用水泥釘固定;同時,必須用膨潤土防水漿將補丁周邊封閉。
防水毯一旦空鼓,應割開或切除少許防水毯,使之平整并與基面伏貼;割開或切除部位,先用膨潤土防水漿封閉,再用同質防水毯覆蓋修補,補丁處的搭接寬度應不小于300mm,補丁周邊必須用膨潤土防水漿封閉。
4.6成品保護
膨潤土毯不能在有積水或下雨時施工,當天鋪設的膨潤土毯上必須覆蓋回填土,回填土必需為粘土,夯實后的厚度在300mm,夯實度在85%以上,土中不能含有石子及雜物等。如沒來得急覆土的防水毯遭雨水浸泡,不得人為的對起擾動,可將雨水排干,曬干后再上人或機具進行后續施工。防土毯甩頭時間過長,一定水化在所難免,不得將水化的水頭截掉,新防水毯可直接搭在甩頭上,并用防水粉加強,單純的水化并不影響防水毯的防水性能。
成品保護應實行專人負責制,應指定專門人員協調后道工序,負責成品的保護。
4.7細部處理
1)鋪設立面拐角處防水毯時,應先順拐角用釘子固定防水毯,再固定其他部位,以防止防水毯空鼓、緊繃。
2)施工縫應增設不小于500mm寬的防水毯附加層,縫兩側各寬250mm;附加層應鋪在大面防水毯上,附加層的固定應與搭接縫處相同;
3)結構穿透物的防水施工應符合下列規定:
a.先將穿透物根部的雜物清理干凈;
b.嚴格按穿透物的大小形狀在防水毯上挖洞;
c.底板穿透物在鋪防水毯之前,應在管根部四周灑膨潤土防水粉;
d.套在穿透物上的防水毯應與基面伏貼,無皺折;
e.防水毯與穿透物的接縫必須用膨潤土防水漿封閉為40×40mm的鈍角;群管之間的區域也必須用不小于20mm厚的防水漿封閉;
f.按設計要求施工止水條。
